工程名稱(cheng):潘三礦礦井水(shui)處理(li)技改工(gong)程 氣溫:28-14° 天(tian)氣:晴
|
一 |
5月16日施工進度完(wan)成(cheng)情況 |
責任(ren)人 |
|
(一(yi)) |
拆除工程: |
|
|
1 |

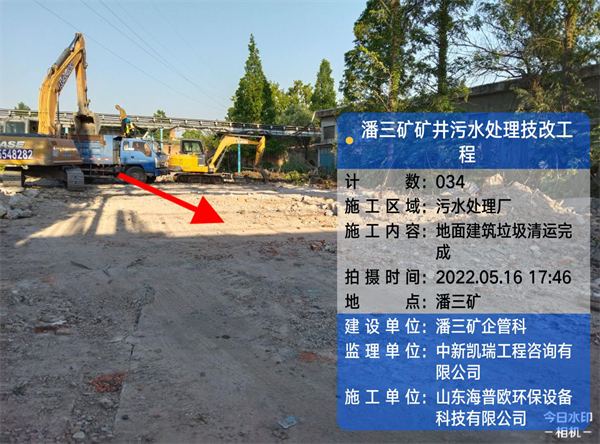

建筑垃圾清運:地面建筑垃圾清運(完成) |
常凱 |
|
2 |

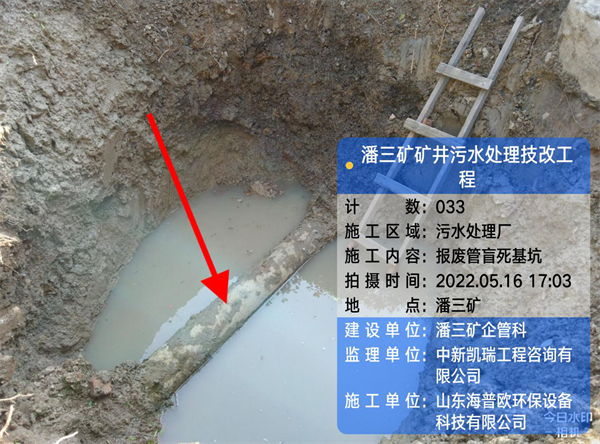

報廢(fei)管盲板:人機配(pei)合挖(wa)基坑(完成)安(an)裝報(bao)廢管盲板(未施工(gong),考慮制定不影響生產運(yun)行方案(an)后施工(gong)) |
馬(ma)長淮 |
|
3 |

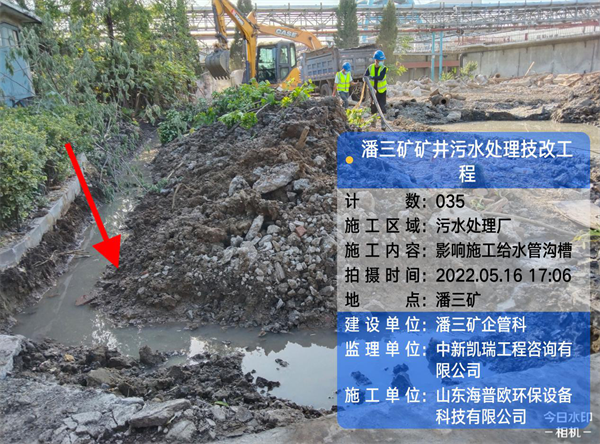

給水(shui)管道改道溝槽(cao)開挖(完成) |
|
|
(二) |
壓(ya)泥車(che)間 |
|
|
1 |
濃縮池基坑:挖土方(未施(shi)工,原因污水廠(chang)運輸煤泥,開挖運土影響道路暢通) |
馬長(chang)淮(huai) |
|
二(er) |
5月17日施工(gong)進度計劃 |
|
|
(一) |
拆除工(gong)程: |
常凱 |
|
1 |
管廊地下障(zhang)礙物拆除、清運 |
|
|
2 |
報廢管(guan)盲板(ban)安裝:等(deng)待不影響(xiang)運行方案(an) |
|
|
(二) |
壓泥車間 |
|
|
1 |
濃縮池基(ji)坑(keng):挖土(tu)方(fang),土(tu)方(fang)內轉矸孜山處(chu) |
馬長(chang)淮 |
|
2 |
臨時運行水泵(beng)、壓泥機(ji)基坑開(kai)挖(wa) |
馬長淮 |
|
(四) |
安裝工程 |
|
|
1 |
影響(xiang)施工(gong)的給水(shui)管改道安裝 |
胡俊(jun) |
|
三 |
施工人材機 |
|
|
1 |
施工班組人員安排:,鋼(gang)筋工2人、電焊工(gong)1人(ren),瓦工(gong)2人。木工無工作(zuo)面停工 |
|
|
2 |
材料(liao):止水(shui)鋼板、剛性防(fang)水(shui)套管、預埋件17日進場; |
|
|
(1) |
止水鋼板、剛性防水套(tao)管、預埋件進場 |
|
|
(2) |
砂、石19日進場各1車(18日完善進場手續報(bao)批) |
聶小明 |
|
3 |
施(shi)工機械:小挖1臺,大挖(wa)1臺,運(yun)輸(shu)車輛2臺 |
|
|
四 |
質(zhi)量(liang)控(kong)制(zhi): |
|
|
1 |
濃縮基(ji)坑開挖人機配合,基底預留(liu)200mm,嚴禁(jin)擾動基底(di)土質,其工作(zuo)面(mian)、深度嚴格規范要求施工 |
|
|
五(wu) |
安全(quan)控制: |
|
|
1 |
拆(chai)除班組:挖(wa)掘機裝車(che)嚴禁臂下(xia)行(xing)人,專人監護 |
馬長(chang)淮 |
|
2 |
濃縮池基坑(keng):小(xiao)挖掘機開挖,專(zhuan)人監護地下管(guan)網,堅決杜(du)絕發生損壞(huai)地下管(guan)網安全事(shi)故(gu) |
馬長淮 |
|
3 |
配電箱(xiang):人員撤(che)離關閉總(zong)電源 |
聶(nie)兵(bing) |
|
六 |
文明施工:生活(huo)區(qu)及施工區(qu)垃圾做到日清掃,確保生活(huo)區(qu)、施工區(qu)環境(jing)整潔。 |
蔡德兵 |
|
七 |
施(shi)工資料:止水鋼板材料進場報(bao)驗 |
余工(gong) |
|
八 |
現場(chang)需要業主解(jie)決事宜:加藥間苗木盡快(kuai)移植 |
業主 |
|
九 |
下周施工形象進度計劃 5月16日-5月22日(ri) |
|
5月17日日管控施工施工進度計劃
工程(cheng)名稱:潘(pan)三礦(kuang)礦(kuang)井水處理技(ji)改工程 氣溫(wen): 28-14° 天(tian)氣:
|
(一(yi)) |
拆除工(gong)程(cheng) |
|
|
1 |
配套管廊(lang)地下障(zhang)礙物拆除、垃圾清運:5月16日-5月17日 |
常凱 |
|
(二) |
配套管廊 |
|
|
1 |
基坑(keng)開挖:5月18日-5月19日 |
馬長淮 |
|
2 |
C15混凝土墊層:5月20日 |
蔡德兵(bing) |
|
3 |
基(ji)礎底(di)板鋼筋、模板安(an)裝 5月21日-5月22日(ri) |
蔡德兵 |
|
(三) |
壓泥車間 |
|
|
1 |
濃縮池(chi)基(ji)坑(keng)挖運(yun):5月(yue)16日-5月17日 |
馬長(chang)淮 |
|
2 |
臨時水泵、壓泥(ni)機基礎人(ren)工(gong)挖基坑(keng):5月17日-5月(yue)19日 |
馬長淮 |
|
3 |
水泵、壓泥機(ji)基礎、濃(nong)縮池砂石換填:5月(yue)18日-5月(yue)19日 |
馬(ma)長淮 |
|
4 |
濃縮池基礎墊層C15混凝土:5月20日 |
蔡(cai)德兵(bing) |
|
5 |
濃(nong)縮池基礎鋼(gang)筋、模(mo)板安裝:5月21日(ri)-5月22日 |
蔡德兵(bing) |
|
6 |
水泵、壓泥機基礎模板、C25混凝土:5月20日-5月22日(ri) |
蔡德(de)兵 |
備(bei)注:紅色字體都是必(bi)須完成的(de)事宜


|
|||||||||||||||||||||
|
|||||||||||||||||||||
